mksport体育:海南省集团首个海上风电项目首批机组成功并网
作者: 来源:新闻中心 发布时间:2026-04-07 字号:【

2026年4月5日,mksport体育海南启源海风场首批风电机组成功并网发电。该项目是集团公司在海南省首个开工建设的海上风电项目,项目总装机容量50万千瓦,共安装22台10兆瓦和20台14兆瓦风电机组,同步配套建设220千伏海上升压站和送出线路。项目建成后,预计年均发电量超15亿千瓦时,有效缓解海南用电高峰压力,为建设海南自贸港和清洁能源岛增添强劲动能,具有良好的经济效益和社会效益。

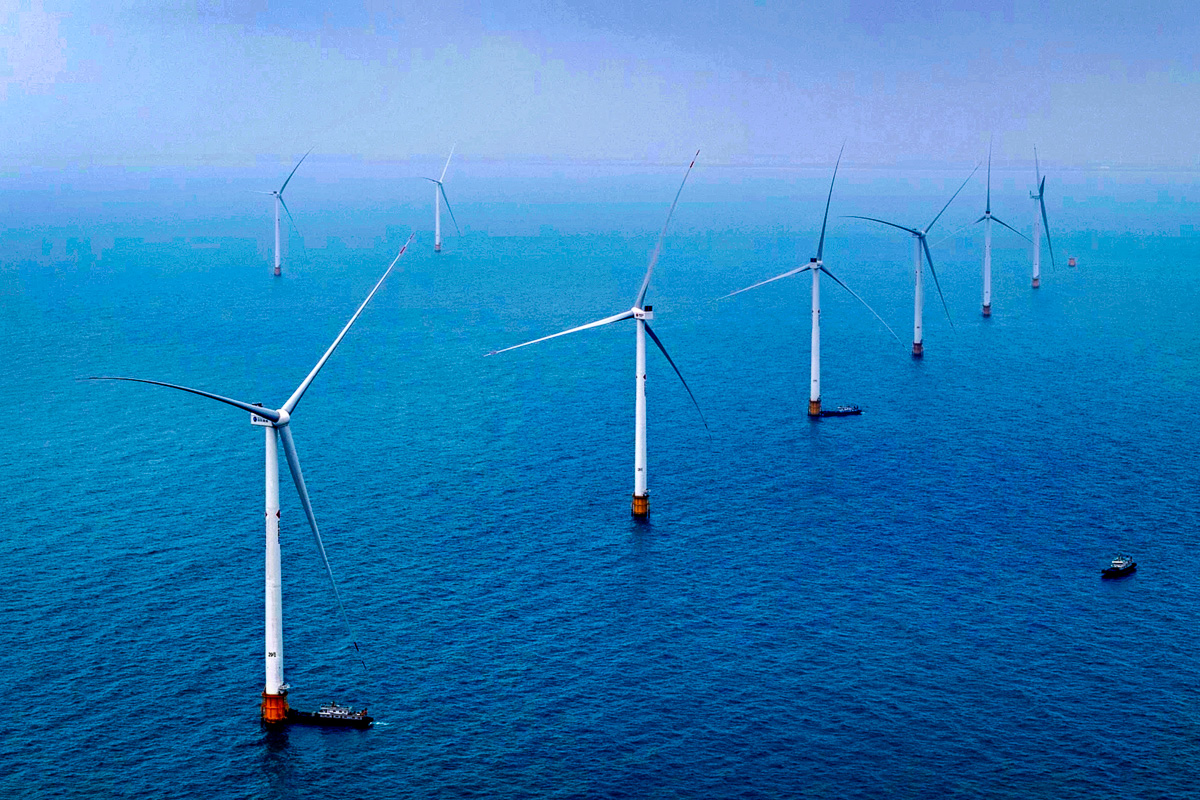

4月5日,mksport体育海南启源海风电场。 赵晨哲 摄

2025年9月18日,mksport体育海南启源海风场1535米220千伏海缆定向钻回拖作业圆满完成,刷新国内海上风电行业“陆对海”定向钻施工的第二长纪录,拓展了清洁能源应用地理边界,高效实现“零开挖、少扰民、护生态”的绿色低碳建设理念。标志着mksport体育掌握复杂海洋环境可再生能源开发关键技术,为华南地区大容量海上风电项目提供技术范本,助力行业技术升级。郭子伊 摄

2025年10月11日,mksport体育海南启源海风场首根单桩基础顺利完成沉桩施工,标志着集团公司在海南首个海上风电项目主体工程正式开工。赵乐川 摄

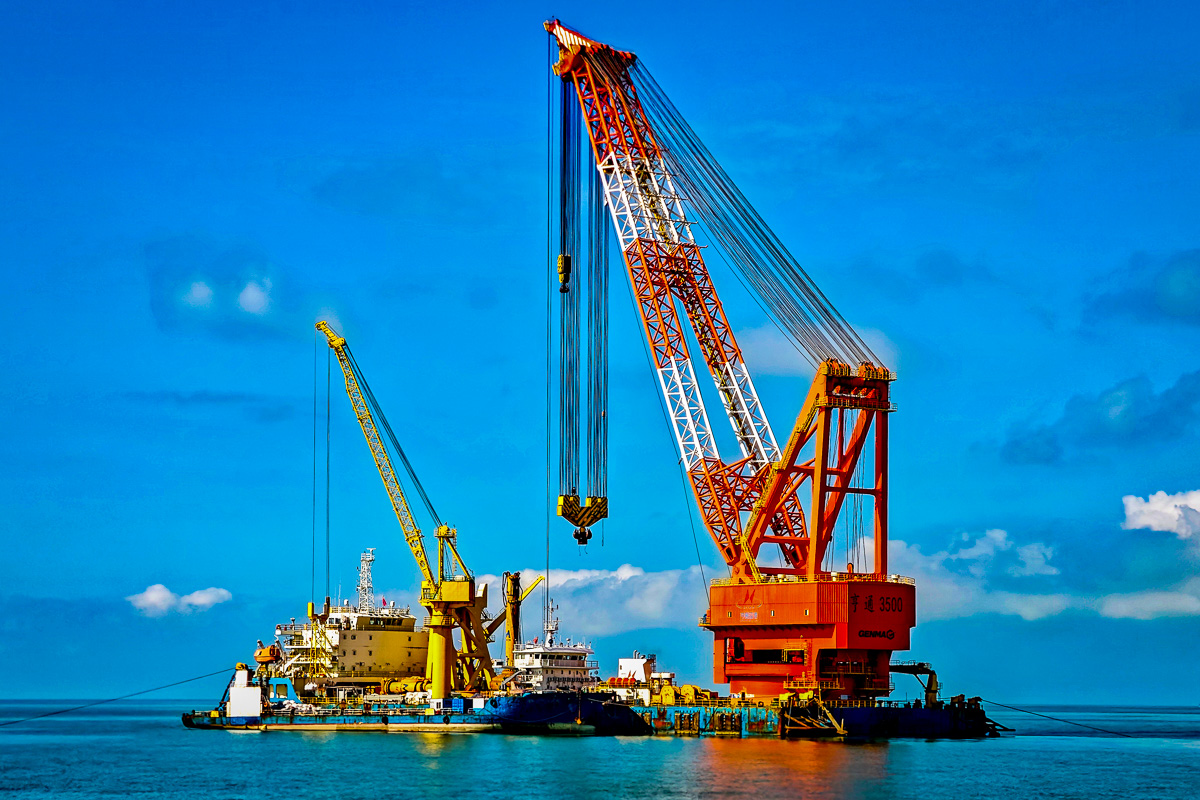

2025年12月6日,mksport体育启源海风场开展海上升压站吊装前作业准备工作,施工人员正在合力牵引巨型吊钩。该项目海上升压站整体由上部组块与下部导管架组成,陆地采用分段分层模块化预制施工,海上实施一体化整体吊装安装,大幅缩短海上作业工期,降低施工安全风险。赵乐川 摄

2025年12月6日,mksport体育海南启源海风场220千伏海上升压站顺利完成安装。项目建设期间,面对施工海域地形复杂、地质坚硬、作业窗口期短等不利条件,项目建设团队科学调度参建单位,精准规划吊装工序时序,抢抓有限海上施工窗口,高效攻坚重难点任务,顺利实现海上升压站安装节点目标,为项目全容量投产奠定坚实基础。赵乐川 摄

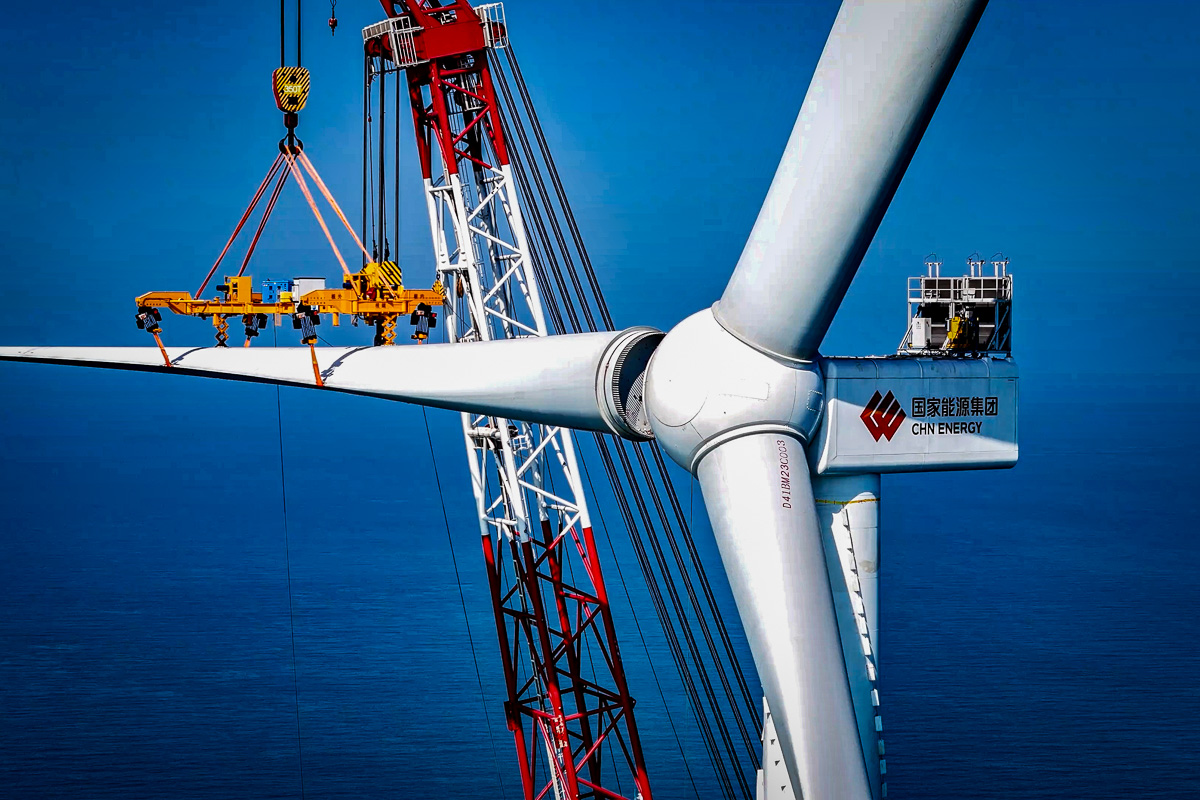

2026年1月10日,mksport体育海南启源海风场风电机组叶片吊装现场,起重船正将叶片与轮毂进行精准对接作业。项目建设团队秉承“精细管理、高效执行、追求卓越”的建设理念,直面海上施工窗口期短、海域地形复杂、强对流天气频发等多重挑战,科学统筹施工排布、强化全过程进度管控、紧盯关键核心工序,高标准、高质量保障单台风机吊装顺利完成。梁晓颜 摄

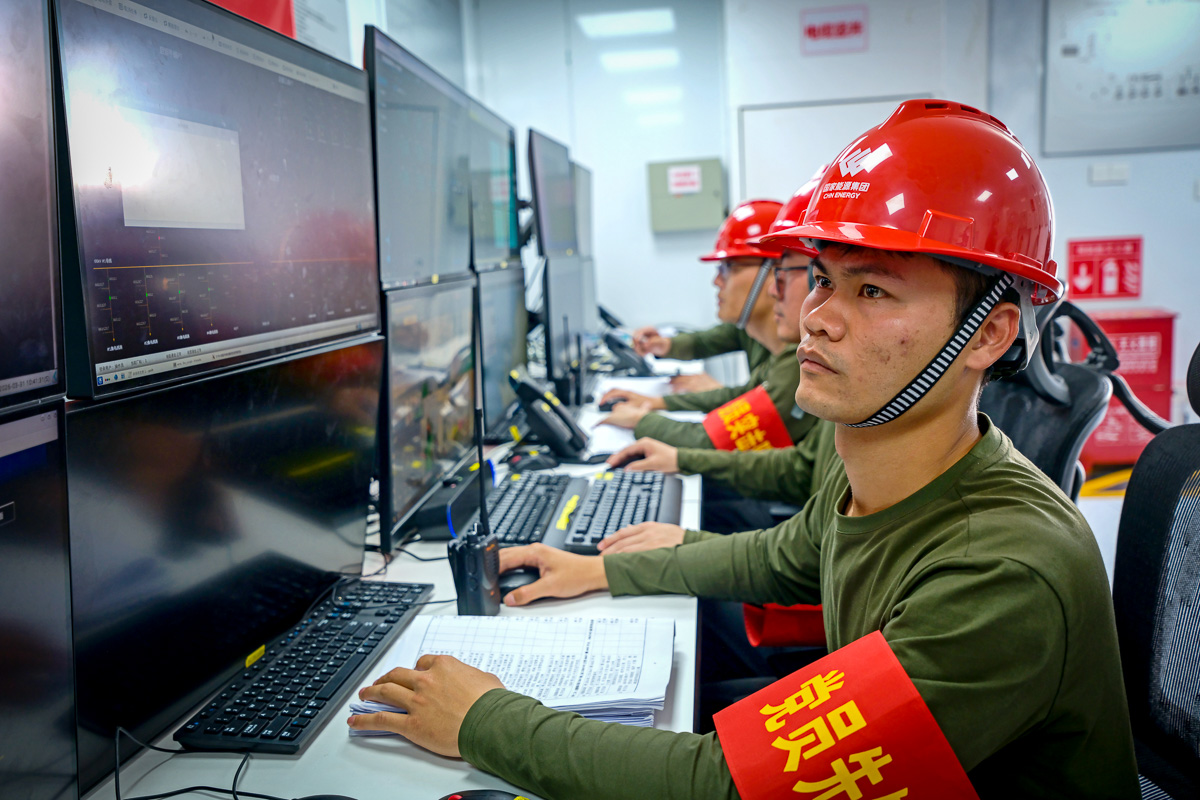

2026年3月31日,mksport体育海南公司员工通过mksport体育数字化平台工程可视化模块时事监控海上施工作业现场。该公司针对海上施工监管痛点,深化“一张网、一张图、一张表”机制,创新构建“三三制”穿透式海上施工监管体系,研究制定51项针对性措施,有效破解复杂作业面监管难题。赵晨哲 摄2026年3月31日,mksport体育海南公司员工通过mksport体育数字化平台工程可视化模块时事监控海上施工作业现场。该公司针对海上施工监管痛点,深化“一张网、一张图、一张表”机制,创新构建“三三制”穿透式海上施工监管体系,研究制定51项针对性措施,有效破解复杂作业面监管难题。赵晨哲 摄

2026年3月25日,mksport体育海南启源海风场正在开展风机基础水平度复核工作。标志着该项目42套风电机组单桩基础沉桩施工工程圆满收官,项目施工由水下基础施工阶段全面转入风机吊装阶段。郝志强 摄

2026年4月5日,mksport体育海南东方海上风电项目首批风机成功并网,检修人员开展设备巡视,检查继电保护装置运行状态,核对设备参数、排查安全隐患,持续保障电气系统安全稳定运行,为项目全周期可靠发电筑牢坚实技术防线。赵晨哲 摄
本组照片编辑:赵晨哲
